יציבותו של כל מבנה, החל מבית פרטי ועד למגדל מגורים או מבנה תעשייתי, מתחילה עמוק מתחת לפני השטח. שלב ביסוס המבנה הוא השלב הקריטי ביותר בכל פרויקט בנייה, כאשר ביצוע מדויק של קידוחים וקלונסאות קובע את אורך החיים של המבנה ואת עמידותו בפני תזוזות קרקע, רעידות אדמה ועומסים כבדים. הבנת הטכנולוגיות, סוגי הקרקע והשיטות ההנדסיות השונות היא תנאי הכרחי להצלחת הפרויקט כולו.
מהם קלונסאות ולמה הם קריטיים ליציבות המבנה?
הקלונס הוא למעשה עמוד בטון מזוין יצוק בתוך האדמה, שתפקידו להעביר את עומס המבנה אל שכבות קרקע עמוקות ויציבות יותר. כאשר השכבות העליונות של הקרקע אינן חזקות מספיק כדי לשאת את משקל הבניין, יש צורך לחדור מטה עד להגעה לשכבת סלע או אדמה בעלת תסבולת גבוהה. התהליך דורש ציוד מכני הנדסי כבד, תכנון קפדני של מהנדס ביסוס והיכרות מעמיקה עם הגיאולוגיה המקומית.

סוגי הקידוחים הנפוצים בפרויקטים הנדסיים
בחירת שיטת העבודה תלויה במידה רבה בתוואי השטח ובסקר הקרקע המקדים. קיימות מספר שיטות עיקריות לביצוע קידוחים בפרויקטים שונים:
קידוח יבש (CFA או רגיל)
שיטה זו מתאימה בעיקר לאדמה יציבה שאינה נוטה לקרוס אל תוך עצמה, כגון אדמה סלעית או חרסיתית קשה. המקדח חודר לקרקע מוציא את האדמה החוצה ומותיר בור פתוח לתוכו מוכנס כלוב הפלדה ומיד לאחר מכן יוצקים את הבטון. זוהי שיטה מהירה ויעילה, אך היא מוגבלת לסוגי קרקע מסוימים מאוד.
קידוח בנטונייט (Bentonite)
כאשר מבצעים קלונסאות באדמה חולית, כורכרית או באזורים עם מי תהום גבוהים, דפנות הבור עלולות לקרוס. בשיטה זו, מזרימים תמיסת בנטונייט אל תוך הבור תוך כדי החפירה. התמיסה יוצרת לחץ על הדפנות ומונעת את קריסתן. בעת יציקת הבטון, הבטון הכבד דוחק את תמיסת הבנטונייט החוצה והיא נשאבת לשימוש חוזר.
קידוח מיקרופייל (Micropile)
שיטה זו משמשת בעיקר לחיזוק מבנים קיימים, פרויקטים של תמ"א 38 או מקומות בהם הגישה לכלים כבדים מוגבלת. מדובר בהחדרת צינורות פלדה בקוטר קטן יחסית והזרקת דיס (תערובת צמנט דלילה) בלחץ גבוה. הפתרון אידיאלי לעבודה בחללים צפופים או תחת תקרות נמוכות.
התאמת שיטת העבודה לסוג הקרקע
כדי להבטיח עבודה תקנית ובטוחה, חובה להתאים את הציוד המכני והטכנולוגיה לנתוני השטח הספציפיים. להלן טבלת השוואה המציגה את ההתאמה המומלצת:
| סוג הקרקע | שיטת קידוח מומלצת | מאפיינים ודגשים מרכזיים |
|---|---|---|
| אדמה סלעית קשה | קידוח יבש במקדח וידיה | דורש כלי צמ"ה בעלי עוצמה רבה, אין חשש לקריסת דפנות. |
| אדמה חולית רופפת | שיטת בנטונייט או שרוולי פלדה | חובה לתמוך בדפנות הבור כדי למנוע סתימה לפני יציקת הבטון. |
| מי תהום גבוהים | CFA רציף או בנטונייט | יציקת הבטון נעשית מלמטה כלפי מעלה כדי לדחוק את המים החוצה. |
| אזור צפוף ומוגבל גישה | מיקרופייל (Micropile) | שימוש במכונות קטנות וגמישות, הזרקת דיס בלחץ ליצירת חיכוך גבוה. |

שלבי הביצוע של קידוח קלונסאות באתר הבנייה
ביצוע נכון דורש סנכרון מושלם בין גורמים רבים באתר. העבודה מתבצעת במספר שלבים מוגדרים היטב:
- מדידות וסימון: מודד מוסמך מסמן את הנקודות המדויקות בהן יבוצעו החפירות, על פי תוכנית הקונסטרוקטור.
- עבודות עפר והכנת השטח: יישור האתר, פינוי מכשולים והכנת משטחי עבודה יציבים לכלים הכבדים. כאן חברת א.צ אקולוגיה מספקת מעטפת שלמה הכוללת את הכנת התשתיות וניהול השטח בצורה אופטימלית.
- ביצוע הקידוח: החדרת המקדח לעומק ולקוטר הנדרשים, תוך פיקוח על סוג הקרקע המוצאת החוצה.

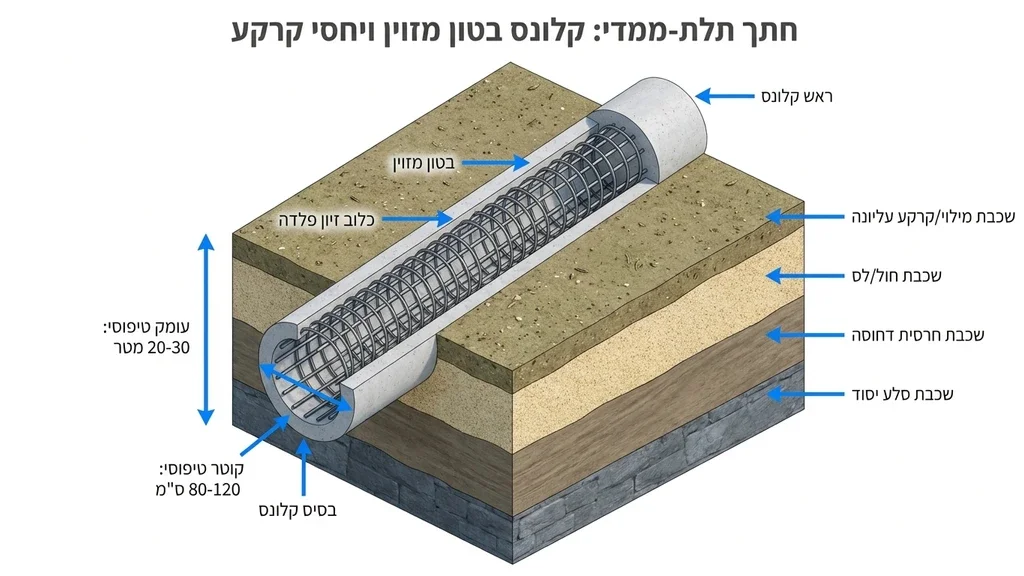

- החדרת כלוב הזיון: הכנסת כלוב פלדה שהוכן מראש אל תוך הבור. הפלדה מעניקה לבטון את הגמישות והעמידות בפני כוחות מתיחה.
- יציקת הבטון: הזרמת בטון טרי אל תוך הבור, לרוב באמצעות משאבות ייעודיות, עד למילוי מלא של החלל.
ניהול ופינוי חומרי החפירה באתר
אחד האתגרים הלוגיסטיים המשמעותיים ביותר בשלב ביסוס המבנה הוא ההתמודדות עם כמויות האדמה והפסולת שמוצאות מתוך האדמה. כל בור מייצר נפח גדול של חומר עודף שיש לפנות מהאתר באופן מיידי כדי לא לעכב את המשך העבודות. שילוב של מערך פינוי פסולת בניין ועבודות עפר במקביל לפעולת מכונות החפירה, מבטיח סביבת עבודה בטוחה, נקייה ויעילה. תכנון לוגיסטי נכון מונע הצטברות של ערמות עפר שעלולות לחסום צירי תנועה קריטיים באתר.

בקרת איכות ותקנים בביסוס מבנים
לאחר סיום יציקת הבטון, העבודה אינה מסתיימת. מאחר והעמודים נמצאים עמוק באדמה ואינם גלויים לעין, חובה לבצע בדיקות איכות קפדניות כדי לוודא את שלמותם. הבדיקה הנפוצה ביותר היא הבדיקה הסונית, המשתמשת בגלי קול כדי לאתר חללים ריקים או סדקים לאורך עמוד הבטון. קיום חללים כאלו עלול להחליש משמעותית את כושר הנשיאה של העמוד.
"ביסוס מבנה אינו המקום לפשרות. טעות בשלב זה עלולה להוביל לשקיעת המבנה, לסדקים בקירות ולנזקים הנדסיים בלתי הפיכים שקשה מאוד ועד בלתי אפשרי לתקן לאחר מכן."
בנוסף, נלקחות דגימות בטון לבדיקות מעבדה, כדי להבטיח שחוזק הבטון עומד בדרישות התקן המחמירות. ניהול מקצועי של השטח, החל משלב עבודות העפר והתשתיות, דרך החפירה עצמה ועד לפינוי הפסולת בצורה אקולוגית ואחראית, מבטיח כי הפרויקט יעמוד בלוחות הזמנים ויספק בסיס איתן ובטוח למבנה כולו לאורך עשרות שנים.
שאלות נפוצות
מה העומק הממוצע של קידוח קלונסאות?
העומק משתנה בהתאם לסוג המבנה, העומסים המתוכננים ותוואי הקרקע המקומי. בבתים פרטיים העומק נע לרוב בין מטרים בודדים ל-15 מטרים, בעוד שבמגדלים ומבני תעשייה כבדים העומק יכול להגיע לעשרות מטרים אל תוך האדמה.
מה ההבדל העיקרי בין קידוח יבש לקידוח בנטונייט?
קידוח יבש מתאים לקרקעות יציבות שאינן קורסות אל תוך החלל שנחפר. לעומת זאת, שיטת הבנטונייט משמשת באדמות חוליות או רוויות מים, שם מוזרקת תמיסה מיוחדת אשר שומרת על יציבות דפנות הבור ומונעת את קריסתן לפני יציקת הבטון.
כיצד ניתן לוודא שהיציקה התת קרקעית בוצעה כראוי?
מכיוון שהעמוד נמצא עמוק באדמה, נהוג לבצע בדיקות סוניות לאחר התקשות הבטון. בדיקות אלו מבוססות על שידור גלי קול לאורך העמוד, מה שמאפשר לזהות חללים ריקים, סדקים או נתקים שעלולים לפגוע בחוזק המבני.
האם יש קשר בין עבודות עפר להכנת השטח לפני שלב הביסוס?
בהחלט. לפני תחילת העבודה עם מכונות החפירה הכבדות, נדרש יישור קפדני של השטח, חפירת מרתפים ופינוי של אדמה עודפת ופסולת. הכנה נכונה מאפשרת לכלים הכבדים גישה בטוחה ומונעת עיכובים לוגיסטיים במהלך הפרויקט.
